Цель проекта:
Обеспечение надежности электроснабжения Алматинского региона, выдачи мощности первой очереди Балхашской ТЭС (1320 МВт); создание технической возможности развития городов-спутников Алматы, строительства индустриального парка г.Алматы, созданиятуристического центра в Алматинской области.
Стоимость проекта: 29 967,598 млн. тенге с учетом НДС согласно ТЭО (из них заем МБРР – 71,3 млн. долларов США)
Срок реализации проекта: 2009-2014гг.

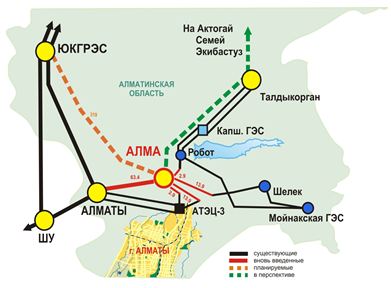

Основные компоненты проекта:
I этап (2009-2013гг.)
- строительство ПС 500/220/10 кВАлма;
- расширение и реконструкция ОРУ 500 кВ ПС 500/220/10 кВ Алматы;
- расширение и реконструкция ОРУ 500 кВ ПС 500/220/35/6 кВ ЮКГРЭС;
- строительство ВЛ 500кВ Алматы-Алма (63,4 км).
- строительство захода и выхода ВЛ 220 кВ ТЭЦ-3 – Шелек на ПС Алма (20,1 км);
- строительство захода и выхода ВЛ 220 кВ ТЭЦ-3 – Робот на ПС Алма (5,9 км)
- обеспечение необходимого объёма устройств релейной защиты и автоматики и противоаварийной автоматики;
- обеспечение средствами диспетчерского и технологического управления.
II этап (2011-2014гг.)
- строительство ВЛ 500кВ ПС ЮКГРЭС – ПС Алма (321,7км).
Статус проекта:
Следующие объекты были приняты в эксплуатацию государственной приемочной комиссией:
I этап:
- строительство ПС 500/220/10 кВАлма – акт ГПК от 11.07.2013г.;
- расширение и реконструкция ОРУ 500 кВ ПС 500/220/10 кВ Алматы – акт ГПК от 05.09.2014г.;
- расширение и реконструкция ОРУ 500 кВ ПС 500/220/35/6 кВ ЮКГРЭС – акт ГПК от 12.12.2013г.;
- строительство ВЛ 500кВ Алматы-Алма (63,4 км) – акт ГПК от 26.04.2013г.;
- строительство захода и выхода ВЛ 220 кВ ТЭЦ-3 – Шелек на ПС Алма (20,1 км) – акт ГПК от 26.04.2013г.;
- строительство захода и выхода ВЛ 220 кВ ТЭЦ-3 – Робот на ПС Алма (5,9 км) – акт ГПК от 26.04.2013г.
II этап:
- строительство ВЛ 500кВ ПС ЮКГРЭС – ПС Алма (321,7км) – акт ГПК от 27.02.2014г.
